玻璃鋼化糞池施工流程

清掏井

1.回填到達施工標準要求池體上可砌清掏井(檢查井),清掏井有磚砌井和組臺式預制鋼筋混凝土井兩種。

2.檢查井為防止磚砌井壁滲漏,要求井的內、外壁做防水砂漿抹面層,厚20mm(1:2防水砂漿,內參水泥分量的5%的防水劑),陰角處抹45。斜面,厚50mm,有地下水時,在井外壁涂抹熱瀝青(或其他防水涂料)兩道,終究覆土至地坪要求。

玻璃鋼化糞池施工注意事項

1.開挖基槽時,應掌握地質情況。

2.玻璃鋼化糞池設置方位及埋深采應嚴厲按規劃要求放線、定位。

3.玻璃鋼化糞池就位后,要及時回填土,罐體內灌滿水,以防位移?;靥钔烈筮M行過篩,無尖角石塊和修建廢物,無地下水時,接土質密度0.95夯實。特別注意罐體下四周用素土或黃砂填實:有地下水時,罐體下用素土或黃砂填實,罐體固定方位受力均勻。

4.在雨季施工時,要有排水設備,防止基坑積水及邊坡坍塌,一同將罐體內注滿水防止漂浮,而構成位移。

玻璃鋼化糞池的首要優勢

一、省錢

玻璃鋼化糞池是選用工廠化、機械化、批量化、整體形生產、選用新工藝、新材料,體積小,有用容積大。

二、省工省時

一體成形,質輕高強,安裝快捷便利。

三、省地

節約土地開挖面積。

四、高效

化糞池密封性能好,能高效處理糞便,厭氧腐爛效果優于傳統化糞池2倍以上。

五、環保

化糞池選用整體形生產,密封性能好,不滲漏,不污染地表水,不腐蝕化糞池周邊的花草樹木,電線電纜。池內選用高位虹吸導疏,多次沉積,多次凈化。

六、耐用

選用新型材料玻璃鋼制作,耐老化、耐酸堿,使用壽命長達50年以上。

七、耐壓、抗壓強度高

玻璃鋼化糞池國際50鋼材樹脂密封、圓柱體形,比多邊形,方形抗壓強度增加數倍。

八、無后期管理、清渣周期長

玻璃鋼化糞池選用地埋式、無動力、后期無需保護、無需管理。

玻璃鋼化糞池的使用方法

1、化糞池的選用根據不同建筑物,由單項工程規劃人員核算得出規劃參數。

2、化糞池的地點設置,原則以不影響建筑根底即可;一般間隔生活飲用水池不得小于10m.間隔地下取水構筑物不得小于30m.當建筑物根底平面高于化糞池根底平面時,化糞池外壁間隔不宜小于2m.當建筑物根底平面低于化糞池根底平面時,化糞池外壁間隔建筑物外墻凈距不宜小于5m。

3、化糞池最小覆土0.3m.最大覆土不宜超越3m。在冰冷區,最低溫度低于-10℃時化糞池的覆土深度不得小于l2m.在最冷月平均氣溫小于-13℃的地區,規劃人員在考慮玻璃鋼化糞池的設置深度時,玻璃鋼化糞池的睡覺應設置在該地區的冷凍線以下為宜。

4、安裝在綠化帶、草坪、人行道下、覆土不宜超越l.5m;也可安裝在道路地段。

5、井蓋:在不過轎車時,選用加鎖輕型雙層井蓋及蓋座;可過轎車時,選用加鎖重型雙層。玻璃鋼化糞池也慮到小區綠化的需求或道路廣場鋪砌的需求,鑄鐵或高分子井蓋與地上平,在有鋪砌地上處,井蓋可適當降低至鋪砌地上磚下,當井蓋上的鋪砌地上磚有必要在需求翻開井蓋時能夠開啟。

6、玻璃鋼化糞池容積如超越50 m3;可用兩個單罐并聯或串聯設置,若串聯,規劃人員與用戶有必要提前通知口廠家預置,罐體外壁間距不得小于500mm。

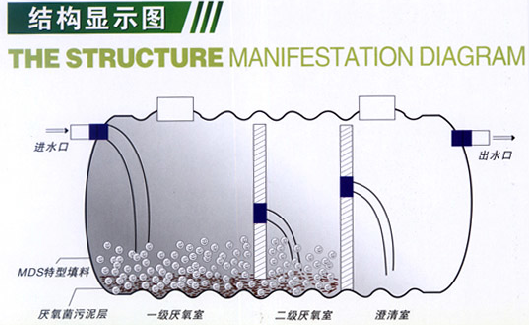

玻璃鋼化糞池安裝使用

基坑開挖及處理

玻璃鋼化糞池產品定位放線應根據工程規劃圖確認,按所選型號可參考所給尺寸開挖基坑?;娱_挖到預定標高時,境地灰土墊層夯實,地基承載力不引低于100KN/㎡,在選用黃砂厚500mm-100mm作墊層,剔除砂中夾帶的較大的磚石或哽雜物,并找平密實,預備整體型化糞池安裝就位。


玻璃鋼化糞池組合安裝或有地下水且基土土質很差時,要鋪厚100mm的卵石或碎石夯實,基上設置100mm-300mmC1O級混凝土墊層,混凝土墊層上鋪100mm砂墊層,罐體兩側用素土填實。


吊裝注意事項

1.吊裝就位前基底墊層有必要找平

2.吊裝時有必要注意化糞池也進出口方向

3.化糞池標高有必要符合工程設計要求

4.吊裝就位后,局部調整使之水平

化糞池灌水

玻璃鋼化糞池在吊裝就位符合要求后,池內有必要灌注1/3清水使之穩定,再進行人工夯實。


玻璃鋼化糞池分層回填

就位后局勢回填,池下部四周用砂土填實(高度應不小于池體直徑二分之一)嚴禁運用修建垃圾作為土壤回填,回填土中的石塊應剔除,回填土應分層夯實,每層接30mm進行.宜用人工夯實,回填時切忌不能局部猛力沖擊(如氣夯等),有必要使池子周圍回填土密實。

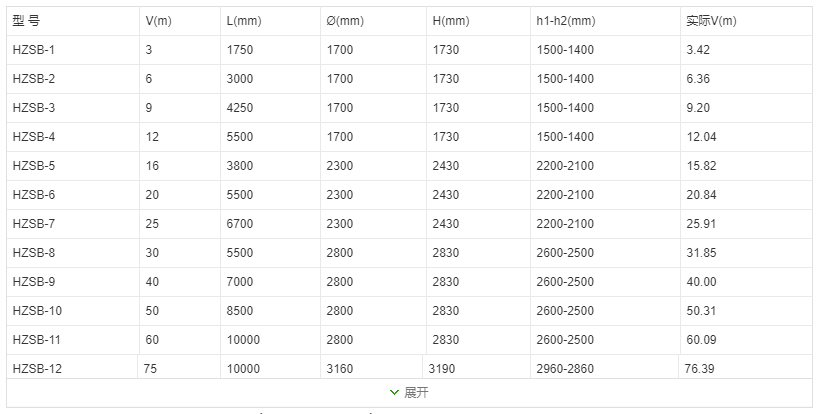

玻璃鋼化糞池尺度表

闡明:V為容積 h1-h2為進、出水孔的高度 L為長度 H為高度

補白:1.進出水管、連通管直徑為200mm或由選用人自定。

2.查看、排氣孔直徑為200-500mm。

3.儲水池進水口直徑為100mm

4.隔油池進、出水口直徑應大于160mm。

5.容積大于100m 時,可采用串、并聯組合形式。
